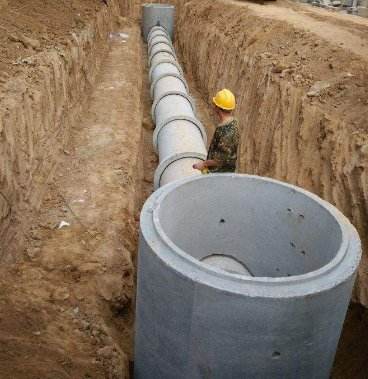

說起混凝土檢查井,相信朋友們都不陌生了。混凝土檢查井主要用在城市地下基礎設施如供電、給水、通訊、排水、有線電視、煤氣管、路燈線路等,通常設在管道的交匯處、拐彎處或坡度改變處,直線管道每隔一定的距離處,主要方便定期檢查、修理與維護地下的管道,從而可以保障人們的日常生活。今天廣州邦堅小編為大家介紹下混凝土檢查井的施工流程。
1、測量放線
施工前需要進行測量放線,根據設計圖紙的要求來定點放線,確定好井位中心點和澆筑的位置,然后放線定位,檢查確認沒有問題之后才可以開挖土方。
2、基底的檢測與處理
安裝混凝土檢查井之前,需要確認基底的情況,地基的平整度、高程、壓實度、等方面都需要根據圖紙規定的要求處理好,特別需要注意地基的承載力是否符合標準,墊層方面需要控制好標高和水平度。
3、井室組裝、蓋板安裝
由于混凝土檢查井非常重且體積大,所以需要使用16t汽車吊來吊裝。井筒拼裝接口處需要使用1:2的防水砂漿座漿來處理。安裝混凝土檢查的時候要保持井室垂直、預留口軸線和管道軸線的一致性。
蓋板的安裝也是有一定要求的,安裝后要保持平整,標高不得高于路基頂面的標高。作業的時候需要6-8名工人配合起重吊裝,2-3名工人負責起鉤作業,4-5名工人調整罐內方向,整個井室組裝工作全部完整大約需要30分鐘。
4、檢查井與管道連接
管道與混凝土檢查井連接之后,難免會產生裂縫了,此時需要使用1:2防水砂漿來進行堵縫處理,還要涂一層防水涂料,最好涂2-3次。在管道到達檢查井的井室之前,需要對管道進行一定的處理,管道底部要鋪設防水砂漿并進行擠壓,確保管道與防水砂漿連接緊密,管道的頂部和兩邊都要填滿防水砂漿,然后搗鼓密實,直到砂漿填充飽滿為止。
5、鑄造水槽
鑄造水槽的時候,需要把混凝土分成兩部分,一部分混凝土澆筑到流水底,另一部分混凝土繼續澆筑形成流槽。井室所要使用C15混凝土,渡槽的表面采用1:2防水砂漿,然后分層進行夯實,再把表面抹平保持順直。
6、閉水試驗
先對混凝土檢查井和管道的外觀和質量進行檢查,只有檢查驗收合格之后,就可以進行閉水實驗了。
7、回填溝渠和井眼
在混凝土檢查井回填之前,需要砂漿強度達到70%才可以進行回填作業,回填的密實度要達標,回填操作的時候要小心點,避免損壞管道接口,還要保證回填的質量和壓實的效果。
8、裝卸井口
在處理混凝土檢查井井口的時候,井孔需要采用2厘米的鋼板來覆蓋并保持與路基持平,等瀝青下面層已經碾壓成型的時候,就需要刨除倒梯形圓環狀基層料,再把環與井筒調節好位置進行安裝,瀝青的上層底面需要澆筑C25型號的混凝土,澆筑后的表面需要進行拉毛,最后井筒和井蓋錨固定在一起的時候需要采用C40型號的混凝土在預埋螺栓周圍進行澆筑。
9、井蓋安裝
整個混凝土檢查井施工操作的最后一步就是井蓋的安裝了,安裝好井筒、井圈,再蓋好井蓋就可以了。
